Vol stroomnet gooit roet in het eten

Gepubliceerd op 25 juni 2025 om 21:36

Vol stroomnet gooit roet in het eten: tientallen huizen kunnen (nog) niet op warmtenet worden aangesloten

Een recente brief van woningcorporatie G&O maakt duidelijk dat het stroomnet in Muiderberg vol zit. Hierdoor kunnen tientallen woningen voorlopig niet worden aangesloten op het warmtenet — ondanks de plannen voor een aardgasvrije toekomst.

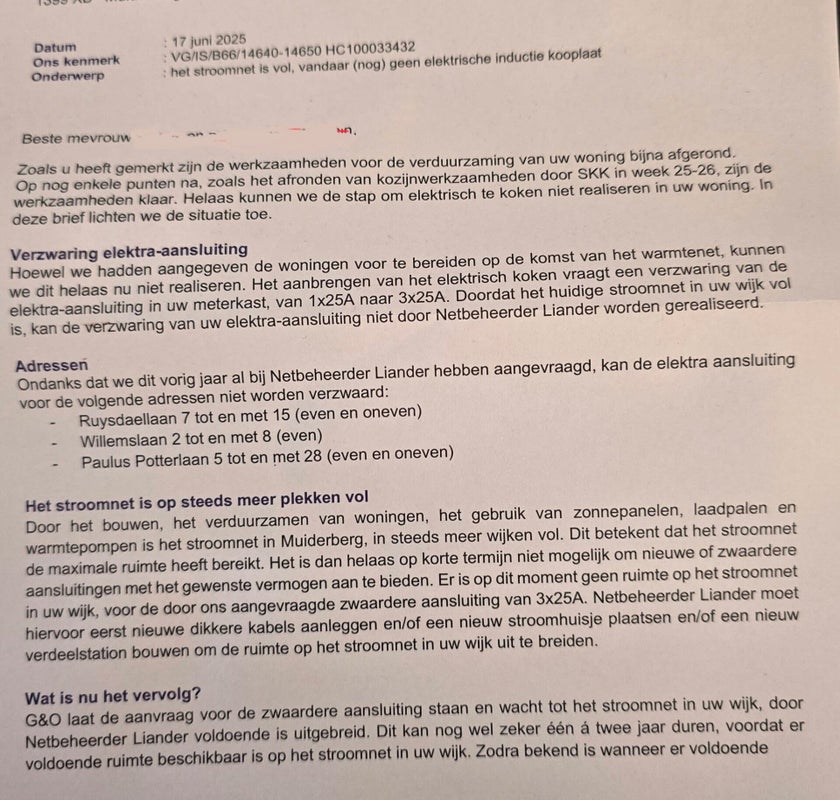

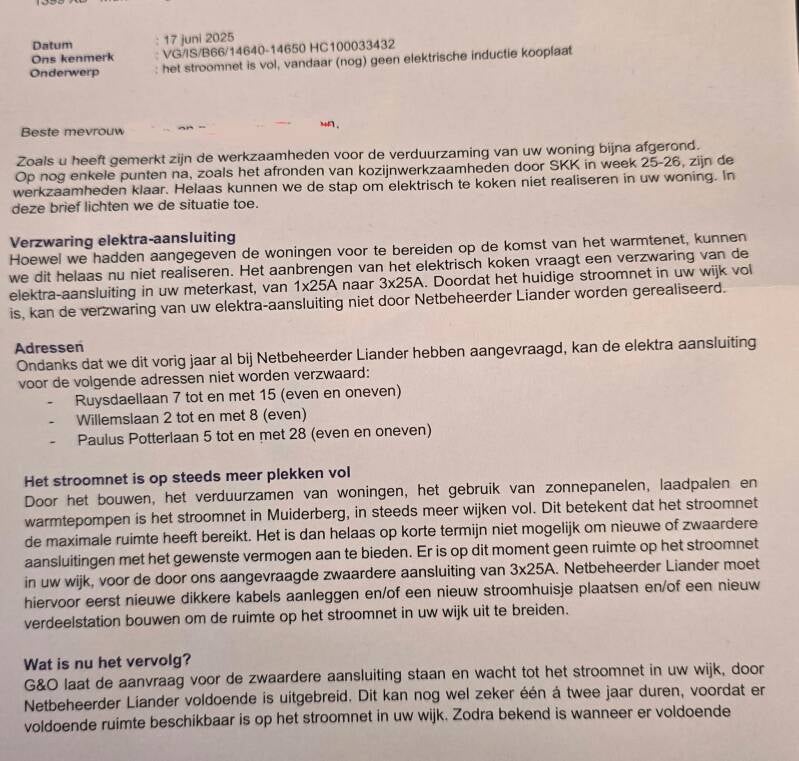

De woningen van de woningcorporatie stonden al gepland voor verduurzaming, ruim vóórdat er een intentieverklaring werd ondertekend voor aansluiting op het warmtenet. Die verduurzamingswerkzaamheden staan los van het warmtenet. Toch blijkt nu uit de brief onderaan dit artikel  dat voor een deel van deze woningen een zwaardere elektriciteitsaansluiting voorlopig niet mogelijk is door capaciteitsproblemen bij netbeheerder Liander.

Maar dit probleem raakt natuurlijk niet alleen de huurwoningen. Ook particuliere woningeigenaren kunnen op dit moment geen zwaardere aansluiting krijgen — iets wat essentieel is voor elektrisch koken, warmtepompen of andere duurzame toepassingen. Daarnaast speelt dit probleem ook bij bredere ontwikkelingen in het dorp, zoals laadpalen voor elektrische auto’s en andere toekomstplannen waarbij elektrificatie centraal staat.

Subsidievoorwaarden onder druk

Het warmtenetproject wordt deels gefinancierd via het rijk, namelijk uit de regeling WIS (Warmtenetten Investeringssubsidie). Aan deze subsidie zijn duidelijke voorwaarden verbonden: binnen zes maanden moet gestart worden met de uitvoering en er moeten binnen afzienbare tijd minstens 250 woningen worden aangesloten.
Als tientallen woningen — zowel huur als koop — voorlopig niet kunnen meedoen, komt het hele project mogelijk onder druk te staan. Niet alleen inhoudelijk, maar ook financieel. Want als de gestelde doelen niet gehaald worden, kan de subsidie (deels) worden teruggevorderd.

Wachttijd: één tot twee jaar

Volgens de bewonersbrief duurt het zeker 1 à 2 jaar voordat netbeheerder Liander de stroomcapaciteit in de wijk kan uitbreiden. Tot die tijd kunnen nieuwe of zwaardere aansluitingen niet worden gerealiseerd. Dat betekent dat aansluiting op het warmtenet — en andere vormen van verduurzaming — voor een groot deel van het dorp voorlopig niet haalbaar is. Inmiddels is dit ook bevestigd door Tennet middels berichtgeving in de media

Vragen aan Wattnu en gemeente

De situatie roept meerdere vragen op:
- Wisten de gemeente en Wattnu (de coöperatie achter het warmtenet) van deze beperkingen?
- Hoe wordt hierover gecommuniceerd met bewoners?
- En hoe wordt gewaarborgd dat de subsidiegelden via WIS niet in gevaar komen?

Hart voor Muiderberg roept op tot volledige transparantie van alle betrokken partijen — inclusief de gemeente, Wattnu en Liander. Bewoners hebben recht op duidelijkheid over de haalbaarheid, de planning én de gevolgen van dit soort grootschalige verduurzaming.



Reactie plaatsen

Reacties

Bert Hensbergen
2 maanden geleden

Aansluiten op het warmtenet is geen probleem maar het elektrisch koken wordt vertraagd. Afsluiten van het gas is voorlopig nog helemaal niet ter sprake

J de
2 maanden geleden

En waar denkt warmtenet de stroom te halen voor de enorm grote warmtepomp? En de elektrische naverwarming voor de warmwater voorziening.
